    一、工程概况

    泵站占地面积约10714m2,本工程主要由增压泵房、配电间、清水池、门卫、加药间与储液池、机电设备及工艺管道、总体平面等单位工程组成。泵站进水管由市政给水管网引入,经本站增压后,将水输入供水管网至相应用水区域。

    二、设备调试检验标准及依据

    1.GB50150-91《电气装置安装工程电气设备交接试验标准》

    2.GB50171-92《电气装置安装工程盘、柜及二次回路接线施工及验收规范》

    3.GB148-90《电气装置安装工程电力变压器,油浸电抗器,互感器施工及验收规范》

    4.GB50258-96《电气装置安装工程1kv及以下配线施工及验收规范》

    5.GB50259-96《电气装置安装工程电气照明装置施工及验收规范》

    6.GB50256-96《电气装置安装工程起重机电气装置施工及验收规范》

    7.GB50231-98《机械设备安装工程施工验收通用规范》

    8.GB50270-98《连续输送设备安装工程施工及验收规范》

    9.GB50275-98《压缩机、风机、泵安装工程施工及验收规范》

    10.GB50278-98《起重机设备安装工程施工及验收规范》

    11.特殊或非标设备的检验标准可按设备制造厂的技术规定执行。

    12.已审批通过的施工现场安全保证体系,以及施工合同。

    13.JGJ46-2005《施工现场临时用电安全技术规范》

    14.根据设计工艺图纸及厂家产品说明书

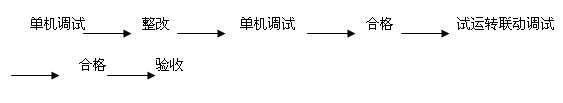

    三、实施方式

    四、设备调试前的准备工作

    1.调试前应查阅所有设备的安装质量记录,对不符合要求的必须整改并进行复验,所有设备安装质量应符合有关施工规程及制造厂的技术要求。

    2.检查将要调试的设备范围是否有障碍物,若有障碍物要清理干净。

    3.调试前应检查所需工具、材料、各种油料、动力等准备充足,确保试车阶段的供应,同时设备运转时安全防护措施应配备齐全。

    4.电气设备调试、试运转,必须符合供电部门的规定,并获得其认可。

    5.检查机械联锁机构,电气连锁装置的动作是否正确可靠、符合系统要求,主电路和控制回路的绝缘电阻是否符合要求。

    6.对每台设备逐个检查分别进行加油、加脂、加水。

    7.调试前正式电源必须接通,临时电源不得用于调试。

    8.试运转前应对不参与运转的系统及附件拆除或隔断。

    9.设备的转动部位,通过手工盘动,同时应检查润滑情况是否良好,涉及设备的冷却系统应先开启。

    10.首次启动应采用点动三次的方式,以检查设备的运转方向是否准确、判断设备无碰撞方可正常启动。

    11.在试运转过程中,应对设备的振动、温度、噪声、工作电流、转速、润滑冷却系统进行观察和测量,并做好测量记录。

    12.设备调试与试运行应请业主、监理、生产厂等有关技术人员到场的情况下进行。

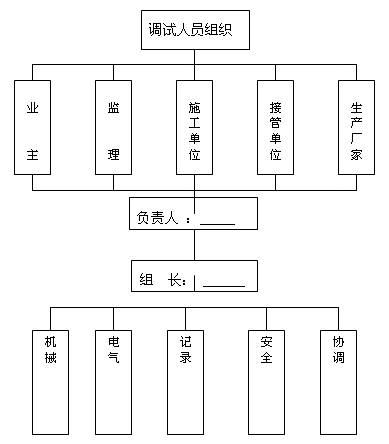

    五、人员组织


    六、主要设备调试

    1.变压器与高低压控制柜检查、测试

    (1)变压器外观检查,高低压侧线圈直流电阻测量,变比测试,组别极性检查,工频耐压试验,作原始记录。

    (2)母线PT柜外观检查,电压互感器测试,接地电阻测试,一次、二次回路调试,绝缘电阻检查,工频耐压试验,母线连接处接触电阻测试,作原始记录。

    (3)高压开关柜调试,分合闸及保护试验,测量绝缘电阻,做工频耐压试验。电流互感器测试,避雷测试,一次、二次回路调试,作原始记录。

    2.卧式离心泵调试

    (1)先在无水的情况下,点动看是否振动过大噪音情况,但运行时间不得超过5秒以上。

    (2)离心泵应在有水工况下进行试车,看水泵是否出水,确定正反转,看出水情况是否良好。

    (3)运转时各法兰处不得有渗水现象,所有螺栓等紧固件应无松动。

    (4)对电源电缆,使用一个1000V-DC高阻表,表之间以及任何一相和地之间应在50MΩ以上,无论如何不应低于1MΩ。

    (5)水泵运行应平稳、无异常声响,泵及管道处无较大振动。

    (6)电机绕组与轴承温升正常,热保护装置不应动作。

    (7)离心泵的机械密封良好,湿度检测装置不应动作。

    (8)离心泵的功能技术数据由厂家确认(如电流、电压等符合要求)。

    3.桥式起重机

    (1)试运转前,设备技术文件、合格证书应完整齐全。

    (2)所有连接部件应紧固无松动,钢丝绳端固定牢固、在卷筒上缠绕

    正确。

    (3)电气系统应安装正确、接地无误,安全、保护设施完好。

    (4)轨道上所有障碍物应清除干净。

    (5)转动各机构的制动轮,使最后一根轴(如车轮轴、卷筒轴等)旋转一周不应有卡住现象。

    (6)无负荷试运转时,分别起动和控制各传动机构应运转平稳,操纵机构的方向应与起重机各机构的运动方向一致。

    (7)升降吊钩三次,大小车运行三次,检查终端限位开关,缓冲装置、制动器均应动作灵敏、准确、可靠,限位联锁正常。

    (8)吊钩下降至最低位置时,卷筒上的钢丝绳不少于5圈,大、小车行走时,不应有卡轨、啃道异常现象。

    (9)额定负载下,测量主梁的下挠度不超过L/700(L为跨距)。

    (10)额定负荷下,反复进行运行机构和提升机构的全部动作,运行应平稳,无啃道现象,制动时车轮不发生打滑现象。

    (11)在1.1倍额定载荷下连续10分钟运行上述,各机动作应准确、可靠。卸载后必须无残余变形,各连接部位无松动现象。
    4.潜水泵调试

    (1)泵按照驱动装置制造商指示,必须遵守导线和保险丝的有关尺寸、类型,确信所有控制装置和开关都正确缠绕。

    (2)所有泵以顺时针旋转(从电机向水泵看),转向在壳上有标记。轻推启动开关,通过非驱动端的电机罩观察,必须确认电机风扇的转向正确。

    (3)运转时各法兰处不得有渗水现象,所有螺栓等紧固件应无松动。 泵出水正常。

    (4)泵运行应平稳、无异常声响,泵及管道处无较大振动。

    (5)电机绕组与轴承温升正常,不应超过常温,以防烧坏电机。

    5.加注泵的调试

    (1)启动前用手拨转电机风叶,叶轮应无卡磨现象,转动灵活。

    (2)打开进口阀门,打开排气阀使液体充满整个泵腔,然后关闭排气阀。

    (3)用手动盘动泵以使润滑液进入机械密封端面。

    (4)点动电机,确定转向是否正确。

    (5)全开进口阀门,关闭吐出管路阀门,接通电源,当泵达到正常转速后,再逐渐打开吐出管路上的阀门,并调节到所需工况。

    (6)检查轴封泄漏情况,正常时机械密封泄漏量<3mL/h,检查电机、轴承处温升≤75°C,如发现异常情况,应及时处理。

    (7)检查电机电流值,不得超过电机额定电流。

    6.电动阀门调试

    (1)阀门调试一般用手动摇至底部,再启动电源提升到最大高度,反复数次,观察有否阻轧、抖动,运行是否平稳。

    (2)手动操作的阀门应转向准确,阀板上升与下降应灵活,无卡阻现象。

    (3)手动操作的阀门上下限位应位置准确,开度指示正确,手动操作力不大于150N。

    (4)电动操作的阀门其传动装置的输出轴应与操作机构调整在一直线上,使其上下升降阀板灵活,动作到位,无卡阻现象发生。

    (5)电动装置起动后,其电流不超过额定值,电机温升在允许范围内。

    (6)电动装置带动阀板升降应位置正确,上下限位的控制到位,过力矩保护装置动作灵敏可靠。

    七、试运转联动调试

    1.设备安装负责人检查试运转前的各项准备工作,签发启动和停车命令。

    2.试运转的步骤一般为先辅机后主机,先部件后整机,先空载后带负荷,先单机后联动的步骤进行,上一步未符合要求,应整改合格后方可进行下一步的调试工作。

    3.试运转前应对不参与运转的系统及附件拆除或隔断。

    4.设备的转动部位,通过手工盘动,同时应检查润滑情况是否良好,涉及设备的冷却系统应先开启。

    5.首次启动应采用点动的方式,以检查设备的运转方向是否准确、判断设备无碰撞方可正常启动。

    6.在试运转过程中,应对设备的振动、温度、噪声、工作电流、转速、润滑冷却系统进行观察和测量,并做好测量记录。

    7.运转时测量滚动轴承的工作温度不超过70°C,滑动轴承的工作温度不超过60°C,轴承温升应小于35°C。

    八、安全措施

    1.调试前做好安全技术措施交底工作。

    2.特种作业人员持证上岗,监护人员到位。

    3.配备必要的应急救援物资以及个人防护用品(如:担架、警示标牌、绝缘手套、绝缘鞋等)以及必要的通讯工具。

    4.设备调试前必须对所试设备进行围护,并悬挂安全警示牌,以示警戒。

    5.进入现场,调试人员必须戴好安全帽及高空作业时配备好安全带。

    6.调试过程中做到统一指挥,服从指挥。

    7.电气管理必须专人控制,另配一名电工控制总开关,以防万一。

    8.所有调试人员设备运转时,必须站立在运行方向的两侧和防护措施以外。

    9.当发现存在以上任何事项时,必须做到问题排除彻底后,方可进行下一步工作。





相关新闻

您可能对这些感兴趣

大型机电设备安装调试过程中的问题分析及处理措施
浅论大型机电设备安装调试与管理

题目筛选器
日期:
类型:
状态:
得分: <=
分类:
作者:
职业:
关键字:
搜索




  焦点事件

  知识体系

  职业列表


  最热文章


  最多引用文章


  最新文章




网站介绍 | 广告服务 | 招聘信息 | 保护隐私权 | 免责条款 | 法律顾问 | 意见反馈
版权所有 不得转载
沪ICP备 10203777 号 联系电话:021-54428255
  帮助提示
《我的太学》是一种全新的应用,您在操作中遇到疑问或者问题,请拨打电话13564659895,15921448526。
《我的太学》
