1.2.2案例分析
作者:太学 申领版权
2015年12月23日 共有 329 次访问 【添加到收藏夹】 【我要附加题目
受欢迎度:

【问题1

项目的启动包括了以下几个主要活动:

   1.识别需求

从投资方角度,识别需求是项目启动过程和整个项目生命周期的最初活动,在这个过程中,为项目的目标确定,以及可行性分析和项目立项提供直接、有效的依据,为需求建议书的撰写提供基础。

一旦确定了相关问题和需求,并证实了项目将得到益处,投资方就可以开始准备需求建议书。

从承建方的角度而言,识别需求就是得到客户的需求建议书,或得到客户初步需求意向后,项目团队从技术实现、应用和项目实施角度识别客户的实际存在的问题、基本意图和真实想法,从而达到与客户有效的沟通,准确分析需求和问题,为制定可行、正确的技术及实施解决方案提供依据。

承建方可以提交一份清晰的需求分析说明书,请客户予以确定,形成需求共识。

    2.解决方案的确定

解决方案类似于向投资方(客户)提交的项目建议书。承建方在研究、分析投资方客户的需求建议书后,结合当前情况,与客户交流,分析、制订实施解决方案。解决方案通常包含三个部分:

   (1)技术方案部分:该部分应使投资方认识到,承建方理解需求或问题,并且能够提供风险最低且受益最大的解决方案。

  (2)管理部分:该部分应使投资方相信,承建方有能力做好项目所提出的工作,组织好项目的实施。

  (3)项目费用部分:该部分应使投资方相信,承建方项目建议书所提出的项目费用是符合实际的。根据客户需求不同,对项目成本费用表述有所不同,部分项目要求提供总价或明细。

   3.项目可行性分析

可行性分析的目的就是给决策者提供判断项目是否可行和投资决策的依据。

   4.项目立项

经过项目可行性分析后,投资方确立具体的可投资项目或承建方确立可承接的项目的过程。

   5.项目章程的确定

项目立项完成后,项目章程的制定和发布将是项目启动的一个结束标志。项目章程是企业内部正式确认项目存在的企业文件。

本题中,项目前期的负责人实际是公司副总经理,在项目章程中确定项目经理的人选。

【问题2

  (1)甘特图法

甘特图(Gantt Chart)也叫横道图或条形图,主要应用于项目计划和项目进度的安排。它把工程项目中的各项作业,在标有日期的图表上用横线表示出其起止的时间。

甘特图把计划和进度安排两种职能结合在一起,纵向列出项目活动,横向列出事件跨度。项目活动在左侧列出,时间在图表顶部列出,图中的横道线显示了每项活动的开始时间和结束时间,横道线的长度等于活动的工期,甘特图顶部的时间段决定着项目计划的详略程度。

由于甘特图把项目计划和项目进度安排两种职能组合在一起,因此在绘制甘特图时,必须清楚各项活动之间的关系,即哪些活动必须在其他活动开始之前完成,哪些活动可以同时进行。

甘特图直观、简单、容易制作,便于理解,一般适用比较简单的小型项目,可用于WBS的任何层次、进度控制、资源优化、编制资源和费用计划。但是不能系统地表达一个项目所包含的各项工作之间的复杂关系,难以进行定量的计算和分析,以及计划的优化等。

   (2)网络计划技术

网络计划技术的原理是:从需要管理的任务总进度出发,以任务中各项作业的所需要的工时为时间因素,绘制出网络图,明确而直接地反映出该项任务的全貌,各项作业的进度安排、先后顺序和相互关系。

在选择计划方法编制项目进度计划时应考虑以下因素:

①项目的规模和复杂程度;

②对项目细节的掌握程度;

③项目的时限性;

④项目总进度是否由少数几项关键作业所决定。

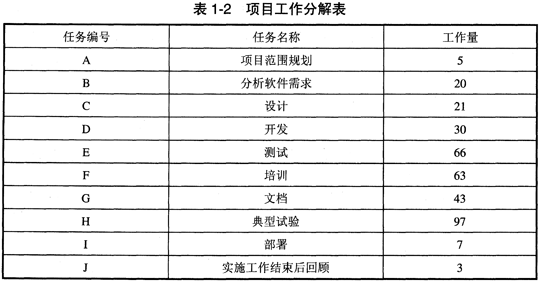

对于问题2,把项目进度计划表(1-1)进行转换,得到表1-2.

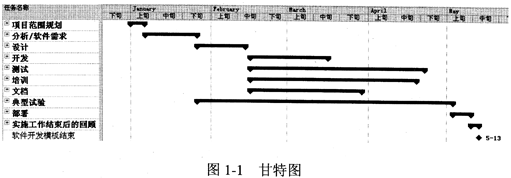

根据表1-2,绘制出甘特图如图11所示。

甘特图能够从时间上整体把握进度,很清晰地标识出直到每一项任务的起始与结束时间,但任务之间的关系不能有效识别。

采用网络图进行进度控制,能够清晰地展现现在和将来完成的工程内容、各工作单元间的关系,并且可以预先确定各任务的时差。了解关键作业或某一环节的进度的变化对后续工程和总工期的影响度,便于及时采取措施或对进度进行调整。

【问题3

该问题主要考查项目管理中工期、成本、质量之间的关系。

作为项目经理要靠项目工期与成本的平衡,项目工期的缩短会使项目成本上升。譬如,缩短项目工期就需要项目团队加班,加班就要支付加班工资和各种各样的赶工费用,同样,项目成本的降低会使得项目组织资源占用的能力下降,从而也影响项目工期。

项目工期的缩短也可能使质.量下降,为了赶进度,导致质量问题的出现,而一旦出现质量问题,就必须返工,这样又拖延了项目的工期。

项目成本的降低也直接影响质量问题,如出现偷工减料的情况。

作为项目经理,要统一考虑项目进度、资源配置、成本与质量之间的平衡。任何一个要素的变动,都会引起其他要素的变动。

本题中,假设公司总经理要求提前完工,项目经理将如何处理。首先从网络图中我们可以发现设计阶段与开发阶段存在3天时间的空缺,因此,可把任务D,E, F, G提前三天完成,此外,D,E, F, G属于并行任务,还可以抽调任务D,E, F, G的部分人员到任务H




相关新闻

公交风云之干系人管理
项目管理的主要方法
项目管理的目的
作为系统方法的项目管理
项目管理的价值
用项目生命周期原理指导创新管理
关键路径法为什么不好用?因为你知道的太多了!
关于水滴你所不知道的知识
求婚
拔电源

您可能对这些感兴趣

如何打造一个优秀的研发体系?
哪里崇拜“脑子”,哪里就有创新
美国国家实验室改革五大挑战及有关建议
像设计师一样思考创新
强探索性科技项目管理初探
人际关系技能
术语表(中文排序7)
术语表(中文排序6)
术语表(中文排序5)
术语表(中文排序4)

题目筛选器
日期:
类型:
状态:
得分: <=
分类:
作者:
职业:
关键字:
搜索




  焦点事件

  知识体系

  职业列表


  最热文章


  最多引用文章


  最新文章




网站介绍 | 广告服务 | 招聘信息 | 保护隐私权 | 免责条款 | 法律顾问 | 意见反馈
版权所有 不得转载
沪ICP备 10203777 号 联系电话:021-54428255
  帮助提示
《我的太学》是一种全新的应用,您在操作中遇到疑问或者问题,请拨打电话13564659895,15921448526。
《我的太学》
