本案例主要考查项目的时间管理。时间管理是项目管理的一项关键内容,其目的就是合理的分配项目资源、保证项目能够按照进度计划按时完成。时间管理的主要工作包括了项目活动的定义、对任务、活动进行排序、对每项活动的工期估算、制订项目的进度计划、资源共享分配、监控项目进度等内容。

   1.项目活动定义

项目活动定义的目的是将项目工作分解为更小、更易管理的工作包也叫活动或任务,这些小的活动应该是能够保障完成交付产品的可实施的详细任务。将所有活动列成一个明确的活动清单,并且让项目团队的每一个成员能够清楚有多少工作需要处理。

在该案例中,已经完成了对活动的定义,总共定义了7项任务:

  (1)比较现有电子商务平台。

  (2)向最高层管理层提交项目计划和项目定义文件。

  (3)电子商务平台设计需求。

  (4)开发电子商务平台数据库。

   (5)开发和编写实际网页代码。

  (6)开发和编写电子商务平台表格码。

  (7)测试,修改。

   2.活动排序

在产品描述、活动清单的基础上,要找出项目活动之间的依赖关系和特殊领域的依赖关系、工作顺序。

设立项目里程碑是排序工作中很重要的一部分。里程碑是项目中关键的事件及关键的目标时间,是项目成功的重要因素。里程碑事件是确保完成项目需求的活动序列中不可或缺的一部分。比如在开发项目中可以将需求的最终确认、产品移交等关键任务作为项目的里程碑。

在进行项目活动排序时一般采用优先图示法、箭线图示法、条件图示法、网络模板这4种方法,最终形成一套项目网络图。

   3.项目活动工期估算

项目活动工期估算是根据项目范围、资源状况计划列出项目活动所需要的工期。在估算工期时要充分考虑活动清单、合理的资源需求、人员的能力因素,以及环境因素对项目工期的影响。在对每项活动的工期估算中应充分考虑风险因素对工期的影响。

一般说来,工期估算可采取以下几种方式:

   (1)专家评审。专家的判断主要依赖于历时的经验和信息。

  (2)类比估算。使用以前类似的活动的完成事件作为当前活动工期的估算基础,计算评估工期。

  (3)基于数量的历时。由工程/设计所确定的每一特定类型工作所需完成的工作量,乘以生产率,所得结果用于估算活动历时。

  (4)保留时间。工期估算中预留一定比例作为冗余时间,以应付项目风险。

   4.安排进度表

项目的进度计划意味着明确定义项目活动的开始和结束日期。进度表的确定应根据项目网络图、估算的活动工期、资源需求、资源共享情况、项目执行的工作日历、进度限制、最早和最晚时间、风险管理计划、活动特征等统一考虑。

   5.进度控制

进度控制主要是监督进度的执行状况,及时发现和纠正偏差、错误。在控制中要考虑影响项目进度变化的因素,项目进度变更对其他部分的影响因素,以及进度表变更时应采取的实际措施。

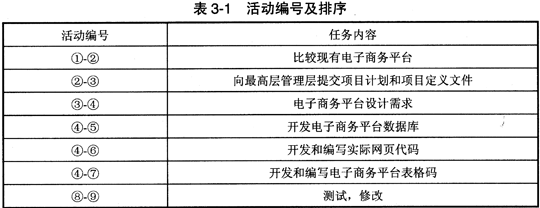

根据本题的场景描述,共有7项主要任务。首先对任务编号并进行任务的排序,编号及排序如表3-1所示。

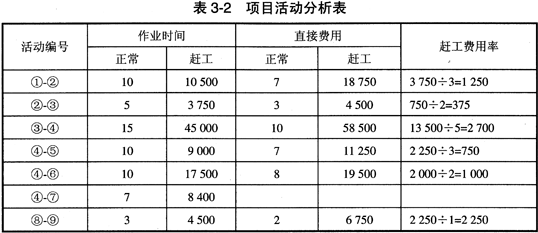

第二步:根据题目信息比较正常的时间和赶工的时间,以及正常费用和赶工费用,同时计算出赶工费用率,如表3-2所示。

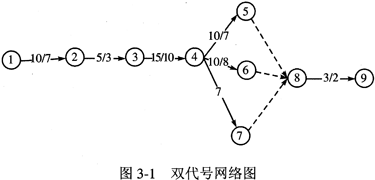

第三步:根据活动编号画出该项目的双代号网络图,如图3-1所示。

【问题1

对于该问题,需要进行关键路径的计算,关键路径法(CPM)的工作原理是:为每个最小任务单位计算工期、定义最早开始和结束日期、最迟开始和结束日期、按照活动的关系形成顺序的网络逻辑图,找出必需的最长的路径,即为关键路径。

一般可以通过两个原则来确认关键路径:

  (1)总持续时间最长的线路称为关键线路。

  (2)总时差最小的工作组成的线路为关键线路。

由此判断,关键路径为:①②③④⑥⑧⑨。

累加关键路径上的时间即为完成这一项目所要花费的时间。

【问题2

显然在赶工情况下项目完成时间最短,因此,累加关键路径上赶工的时间即可得出项目完成最短工作量,累加赶工成本即可得出在最短时间内完成项目的成本是多少。

容易产生的失误地方就是在关键路径的选择上,被题干中所描述的“最短时间量”所迷惑,在④-⑤开发电子商务平台数据库、④-⑥开发和编写实际网页代码、④-⑦开发和编写电子商务平台表格码这三项任务上选择④-⑤或④-⑥,导致时间量和项目成本计算全部出错。

【问题3

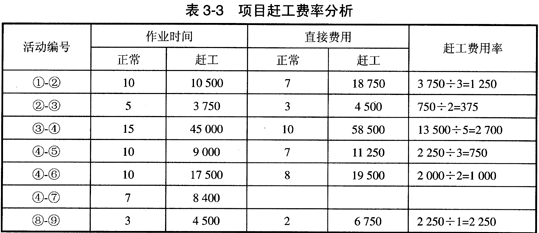

假定比较其他电子商务平台的任务执行需要13天而不是原来估算的10天。那么,由于①-②比较其他电子商务平台位于关键路径上,因此,将导致整个工期延长3天,为此,小张必须考虑赶工来保证项目按进度完成。赶工原则是“采用优先考虑赶工费用率最低的工作”。根据表3-3推导出表3-4.

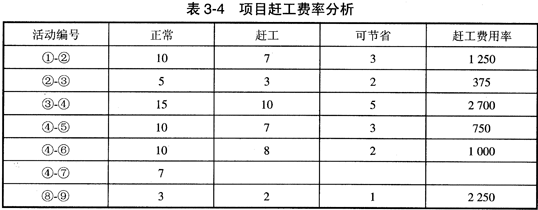

根据表3-4的信息,为保证项目完成,要求在关键路径上赶工3天,赶工费用率最低的是②-③,但②-③进行赶工2天后,还差1天。此时,可以在关键路径④-⑥上赶工1天,使得④-⑥的完成时间变为9天,但此时④-⑥的赶工导致④-⑤也必须赶工1天。由此,计算出赶工的费用。本题容易产生错误的地方为:只考虑了④-⑥赶工的费率,而没有考虑④-⑤相应的变化。

【问题4

与问题3类似,同样,必须采用赶工的方式,也必须考虑关键路径上活动的变化导致了其他非关键路径的变化的情况。由于,原有关键路径上的工期为10+5+15+10+3=43,现要求35天完成,因此,必须赶工8天时间。

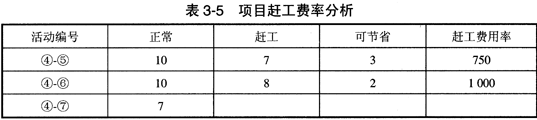

首先,我们列出并行的3个任务④-⑤、④-⑥.、④-⑦的赶工费用率,如表3-5所示。

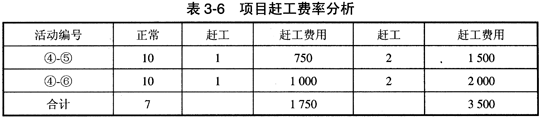

-⑦是不可调整的,④一⑥赶工时间为8,因此,最多可赶工2天,如表3-6所示。

赶工的优先顺序如表3-7所示。

因此,赶工费用为103150+750+3750+3500+2250=113400.

相关新闻

公交风云之干系人管理
项目管理的主要方法
项目管理的目的
作为系统方法的项目管理
项目管理的价值
用项目生命周期原理指导创新管理
关键路径法为什么不好用?因为你知道的太多了!
关于水滴你所不知道的知识
求婚
拔电源

您可能对这些感兴趣

如何打造一个优秀的研发体系?
哪里崇拜“脑子”,哪里就有创新
美国国家实验室改革五大挑战及有关建议
像设计师一样思考创新
强探索性科技项目管理初探
人际关系技能
术语表(中文排序7)
术语表(中文排序6)
术语表(中文排序5)
术语表(中文排序4)

题目筛选器
日期:
类型:
状态:
得分: <=
分类:
作者:
职业:
关键字:
搜索

  焦点事件

  知识体系

  职业列表

  最热文章

  最多引用文章

  最新文章

网站介绍 | 广告服务 | 招聘信息 | 保护隐私权 | 免责条款 | 法律顾问 | 意见反馈
版权所有 不得转载
沪ICP备 10203777 号 联系电话:021-54428255
  帮助提示
《我的太学》是一种全新的应用,您在操作中遇到疑问或者问题,请拨打电话13564659895,15921448526。
《我的太学》
