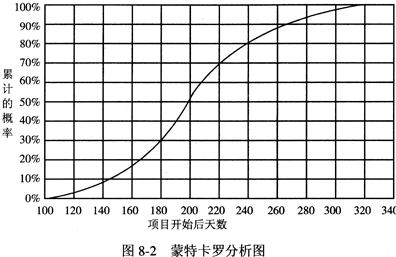

某公司实施CRM工程,实施过程中进行风险量化,其中的进度仿真采用蒙特卡罗分析,如图8-2所示。

需求调研阶段,发现功能需求15个,非功能需求12个;需求复审阶段,有10个用户参与复审,所有复审者都有相同解释的需求数目是24个。
项目开发过程中,应用功能点法则,分解出的系统功能点有346开发过程中发现23个错误,提交后又发现3个错误。
测试过程中,采用植入故障法估算程序中原有故障总数,人为植入的故障数是10个,经过一段时间的测试后发现的播种故障数是4个,在测试中又发现原有的故障数是2个。
产品发布时,发布模块总数是46个,和以前相比,变动6个模块,新添加7个模块,删除6个模块。
【问题1】(8分)
解释案例中分析图的含义,简述进度仿真中,为什么不用传统的数学分析技术(不超过250字)。
【问题2】(8分)
请用500字之内阐述项目质量管理中蒙特卡罗模拟方法的一般步骤。
【问题3】(9分)
根据案例中的数据,分别计算整体缺陷清除率、需求解释一致性、程序中原有的故障数和软件成熟度。
