10.3.1案例场景
作者:太学 申领版权
2015年12月28日 共有 923 次访问 【添加到收藏夹】 【我要附加题目
受欢迎度:

某地区政府部门建设一个面向综合性网络应用系统,对现有的分布在各个服务器上的多个管理系统和服务平台进行重组和整合,整个项目由政府的信息部门负责统一规划、分期建设,由各个共建单位的主要领导组成了领导小组,招标选择了某IT技术公司负责承建该应用系统。


项目采用整体规划、分步实施的方式进行,第一期重点建设了社保、协同办公和民政三个应用系统。建设过程中由于机构改革、职能需要重新定位等原因,《需求规格说明书》始终找不到最终用户签字,在项目经理的一再努力下,

只有一个共建单位的主管领导在该项目的需求分析上签字确认,为了赶进度该公司项目经理决定先行设计和实施。

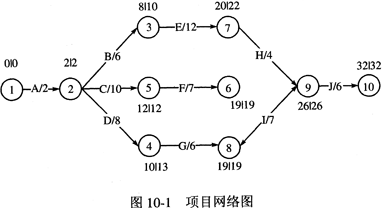

在实施中,项目经理制定了如图10-1所示的单元测试进度计划,图10-1中已标出每个节点的最早开始时间和最迟开始时间。监理工程师在第5天进行检查时,发现工作A已经完成,工作B已经实施3天,工作C已经实施了1天,工作D已经实施1天。


工程竣工验收时,项目经理向建设单位提交了验收申请,并将竣工验收所需要的全部资料报送建设单位的项目经理,随即向项目监理方的总监理工程师项目申请竣工验收的报告。监理方总监理工程师认为系统已经过初验和3个月的试运行,并且运行情况良好,随即对验收申请报告予以签认,并进行后续的验收工作。

【问题1(6)

根据案例的描述,请用400字以内的文字描述在本项目的建设前期出现的问题,该项目经理应该如何处理这些问题。

【问题2(6)

根据对单元测试进度检查的结果,请确定:(1)工作BCD的进度是正常还是延误(给出延误的天数):是否影响工期并说明为什么。(2)在项目总工期允许拖延的情况下,请重新计算网络时间参数并填入图10-2的空(1)-(30)中。总工期是正常还是延误?若延误,请给出延误天数。

【问题3(8)

请用200字以内的文字描述单元测试,以及项目团队应该产生的单元测试工作成果。

【问题4(8)

请用400字以内的文字描述竣工验收时,甲乙双方的项目在执行验收程序方面的做法正确吗?如果正确,请说明理由;如果不正确,请说明正确的做法。




相关新闻

公交风云之干系人管理
项目管理的主要方法
项目管理的目的
作为系统方法的项目管理
项目管理的价值
用项目生命周期原理指导创新管理
关键路径法为什么不好用?因为你知道的太多了!
关于水滴你所不知道的知识
求婚
拔电源

您可能对这些感兴趣

如何打造一个优秀的研发体系?
哪里崇拜“脑子”,哪里就有创新
美国国家实验室改革五大挑战及有关建议
像设计师一样思考创新
强探索性科技项目管理初探
人际关系技能
术语表(中文排序7)
术语表(中文排序6)
术语表(中文排序5)
术语表(中文排序4)

题目筛选器
日期:
类型:
状态:
得分: <=
分类:
作者:
职业:
关键字:
搜索




  焦点事件

  知识体系

  职业列表


  最热文章


  最多引用文章


  最新文章




网站介绍 | 广告服务 | 招聘信息 | 保护隐私权 | 免责条款 | 法律顾问 | 意见反馈
版权所有 不得转载
沪ICP备 10203777 号 联系电话:021-54428255
  帮助提示
《我的太学》是一种全新的应用,您在操作中遇到疑问或者问题,请拨打电话13564659895,15921448526。
《我的太学》
