12.3 控制采购
作者:项目管理协会 申领版权
2015年12月30日 共有 644 次访问 【添加到收藏夹】 【我要附加题目
受欢迎度:

控制采购是管理采购关系、监督合同执行情况,并根据需要实施变更和采取纠正措施的过程。本过程的主要作用是,确保买卖双方履行法律协议,满足采购需求。图12-6描述本过程的输入、工具与技术和输出,图12-7是本过程的数据流向图。

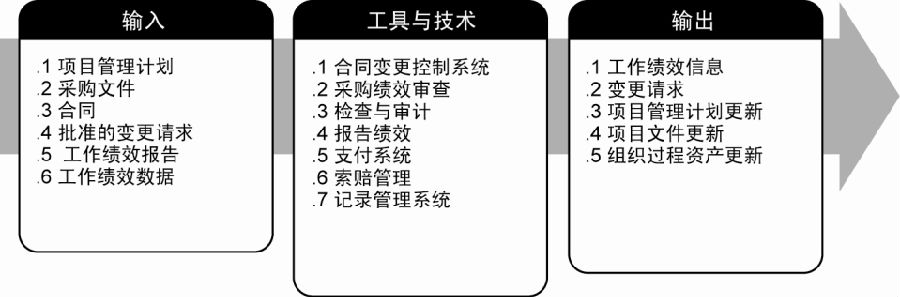

        图12-6 控制采购:输入、工具与技术和输出

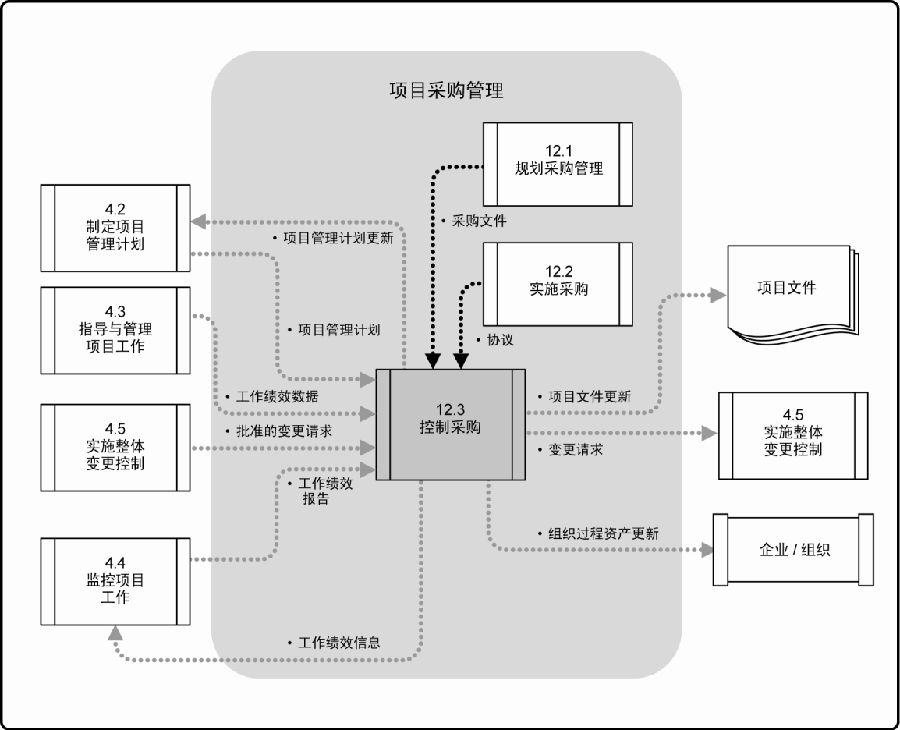

图12-7 控制采购的数据流向图

买方和卖方都出于相似的目的而管理采购合同。每方都必须确保双方履行合同义务,确保各自的合法权利得到保护。合同关系的法律性质,要求项目管理团队清醒地意识到其控制采购的各种行动的法律后果。对于有多个供应商的较大项目,合同管理的一个重要方面就是管理各个供应商之间的界面。

由于组织结构不同,许多组织把合同管理当做与项目组织相分离的一种管理职能。虽然采购管理员可以是项目团队成员,但他通常向另一部门的经理报告。对于为外部客户实施项目的卖方(也是执行组织),情况通常都是这样的。

在控制采购过程中,需要把适当的项目管理过程应用于合同关系,并把这些过程的输出整合进项目的整体管理中。如果项目有多个卖方,涉及多个产品、服务或成果,这种整合就经常需要在多个层次上进行。需要应用的项目管理过程包括(但不限于):

 指导与管理项目工作。授权卖方在适当时间开始工作。

 控制质量。检查和核实卖方产品是否符合要求。

 实施整体变更控制。确保合理审批变更,以及干系人员都了解变更的情况。

 控制风险。确保减轻风险。

在控制采购过程中,还需要进行财务管理工作,监督向卖方的付款。该工作旨在确保合同中的支付条款得到遵循,并按合同规定确保卖方所得的款项与实际工作进展相适应。向供应商支付时,需要重点关注的一个问题是,支付金额要与已完成工作紧密联系起来。

在控制采购过程中,应该根据合同来审查和记录卖方当前的绩效或截至目前的绩效水平,并在必要时采取纠正措施。可以通过这种绩效审查,考察卖方在未来项目中执行类似工作的能力。在需要确认卖方未履行合同义务,并且买方认为应该采取纠正措施时,也应进行类似的审查。控制采购还包括记录必要的细节以管理任何合同工作的提前终止(因各种原因、求便利或违约)。这些细节会在结束采购过程中使用,以终止协议。

在合同收尾前,经双方共同协商,可以根据协议中的变更控制条款,随时对协议进行修改。这种修改通常都要书面记录下来。

12.3.1 控制采购:输入

12.3.1.1 项目管理计划

见4.2.3.1节。项目管理计划描述了如何管理从编制采购文件到合同收尾的各采购过程。

12.3.1.2 采购文件

见12.1.3.3节。采购文件中包含管理各采购过程所需的各种支持性信息,如关于采购合同授予的规定和工作说明书。

12.3.1.3 协议

见12.2.3.2节。协议是双方之间达成的谅解,包括对每一方的义务的明确。

12.3.1.4 批准的变更请求

批准的变更请求可能包括对合同条款和条件的修改。例如,修改采购工作说明书、合同价格,以及对合同产品、服务或成果的描述。在把变更付诸实施前,所有与采购有关的变更都应该以书面形式正式记录并取得正式批准。

12.3.1.5 工作绩效报告

见4.4.3.2节。与卖方绩效有关的文档包括:

 技术文档。按照合同规定,由卖方编制的技术文件和其他可交付成果信息。

 工作绩效信息。卖方的绩效报告会显示哪些可交付成果已经完成,哪些还没有完成。

12.3.1.6 工作绩效数据

见4.3.3.2节。工作绩效数据包括:(1)满足质量标准的程度;(2)已发生或已承诺的成本;(3)已付讫的卖方发票的情况。所有这些数据都在项目执行中收集起来。

12.3.2 控制采购:工具与技术

12.3.2.1 合同变更控制系统

合同变更控制系统规定了修改合同的过程。它包括文书工作、跟踪系统、争议解决程序,以及各种变更所需的审批层次。合同变更控制系统应当与整体变更控制系统整合起来。

12.3.2.2 采购绩效审查

采购绩效审查是一种结构化的审查,依据合同来审查卖方在规定的成本和进度内完成项目范围和达到质量要求的情况。包括对卖方所编文件的审查、买方开展的检查,以及在卖方实施工作期间进行的质量审计。绩效审查的目标在于发现履约情况的好坏、相对于采购工作说明书的进展情况,以及未遵循合同的情况,以便买方能够量化评价卖方在履行工作时所表现出来的能力或无能。这些审查可能是项目状态审查的一个部分。在项目状态审查时,通常要考虑关键供应商的绩效情况。

12.3.2.3 检查与审计

在项目执行过程中,应该根据合同规定,由买方开展相关的检查与审计,卖方应对此提供支持。通过检查与审计,验证卖方的工作过程或可交付成果对合同的遵守程度。如果合同条款允许,某些检查与审计团队中可以包括买方的采购人员。

12.3.2.4 报告绩效

根据协议要求,评估卖方提供的工作绩效数据和工作绩效报告,形成工作绩效信息,并向管理层报告。报告绩效为管理层提供关于卖方正在如何有效实现合同目标的信息。

12.3.2.5 支付系统

通常,先由被授权的项目团队成员证明卖方的工作令人满意,再通过买方的应付账款系统向卖方付款。所有支付都必须严格按照合同条款进行并加以记录。

12.3.2.6 索赔管理

如果买卖双方不能就变更补偿达成一致意见,甚至对变更是否已经发生都存在分歧,那么被请求的变更就成为有争议的变更或潜在的推定变更。有争议的变更也称为索赔、争议或诉求。在整个合同生命周期中,通常应该按照合同规定对索赔进行记录、处理、监督和管理。如果合同双方无法自行解决索赔问题,则需要按照合同中规定的替代争议解决(ADR)程序进行处理。谈判是解决所有索赔和争议的首选方法。

12.3.2.7 记录管理系统

项目经理采用记录管理系统来管理合同、采购文档和相关记录。它包含一套特定的过程、相关的控制功能,以及作为项目管理信息系统(见4.4.2.3节)一部分的自动化工具。该系统中包含可检索的合同文件和往来函件档案。

12.3.3 控制采购:输出

12.3.3.1 工作绩效信息

工作绩效信息为发现当前或潜在问题提供依据,来支持后续索赔或开展新的采购。通过报告供应商的绩效情况,项目组织能够加强对采购绩效的认识,从而有助于改进预测、风险管理和决策。绩效报告还有助于处理与供应商之间的纠纷。

工作绩效信息中包括合同履约信息,便于采购组织预计特定可交付成果的完成情况,追踪特定可交付成果的接收情况。合同履约信息有助于改进与供应商的沟通,使潜在问题得到迅速处理,令各方都满意。

12.3.3.2 变更请求

在控制采购过程中,可能提出对项目管理计划及其子计划和其他组成部分的变更请求,如成本基准、进度基准和采购管理计划。应该由实施整体变更控制过程对变更请求进行审查和批准。

已提出而未解决的变更,可能包括买方发出的指令或卖方采取的行动,而对方认为该指令或行动已构成对合同的推定变更。由于双方可能对推定变更存在争议并可能引起一方向另一方索赔,所以通常应该在项目往来函件中对推定变更进行专门识别和记录。

12.3.3.3 项目管理计划更新

项目管理计划中可能需要更新的内容包括(但不限于):

 采购管理计划。需要更新采购管理计划,以反映影响采购管理的、已批准的变更请求,包括这些变更对成本或进度的影响。

 进度基准。如果发生了对整体项目绩效有影响的进度延误,则可能需要更新进度基准,以反映当前的期望。

 成本基准。如果发生了影响整个项目成本的变更,则可能需要更新成本基准,以反映当前的期望。

12.3.3.4 项目文件更新

可能需要更新的项目文件包括(但不限于)采购文档。采购文档可包括采购合同,以及起支持作用的全部进度文件、已提出但未批准的合同变更和已批准的变更请求。采购文档还包括任何由卖方编制的技术文档和其他工作绩效信息,如可交付成果、卖方绩效报告、担保文件、财务文件(含发票和付款记录)、与合同相关的检查结果等。

12.3.3.5 组织过程资产更新

可能需要更新的组织过程资产包括(但不限于):

 往来函件。合同条款和条件往往要求买方与卖方之间的某些沟通采用书面形式,例如,对不良绩效提出警告,提出合同变更请求,或者进行合同澄清等。往来函件中可包括关于买方审计与检查结果的报告,该报告指出了卖方需纠正的不足之处。除了合同规定应保留的文档外,双方还应完整、准确地保存关于全部书面和口头沟通及全部行动和决定的书面记录。

 支付计划和请求。所有支付都应按合同条款和条件进行。

 卖方绩效评估文件。卖方绩效评估文件由买方编制,记录卖方继续执行现有合同工作的能力,说明是否允许卖方承接未来项目的工作,或对卖方执行项目工作的绩效进行评级。这些文件可成为提前终止合同、收缴合同罚款,或者支付合同费用和奖金的依据。这些绩效评估的结果也应纳入相关的合格卖方清单中。



相关新闻

公交风云之干系人管理
项目管理的主要方法
项目管理的目的
作为系统方法的项目管理
项目管理的价值
用项目生命周期原理指导创新管理
关键路径法为什么不好用?因为你知道的太多了!
关于水滴你所不知道的知识
求婚
拔电源

您可能对这些感兴趣

如何打造一个优秀的研发体系?
哪里崇拜“脑子”,哪里就有创新
美国国家实验室改革五大挑战及有关建议
像设计师一样思考创新
强探索性科技项目管理初探
人际关系技能
术语表(中文排序7)
术语表(中文排序6)
术语表(中文排序5)
术语表(中文排序4)

题目筛选器
日期:
类型:
状态:
得分: <=
分类:
作者:
职业:
关键字:
搜索




  焦点事件

  知识体系

  职业列表


  最热文章


  最多引用文章


  最新文章




网站介绍 | 广告服务 | 招聘信息 | 保护隐私权 | 免责条款 | 法律顾问 | 意见反馈
版权所有 不得转载
沪ICP备 10203777 号 联系电话:021-54428255
  帮助提示
《我的太学》是一种全新的应用,您在操作中遇到疑问或者问题,请拨打电话13564659895,15921448526。
《我的太学》
